万吨级钢筋混凝土油罐爆破拆除综述
工程分类:
工程概述:
完成时间:1991年10月工程地点:南京市金陵石化炼油厂完成单位:华东工学院(现南京理工大学)项目主持人及参加人员:吴幼成、朱顺官、欧祥元、焦淑彦撰稿人:吴幼成 1前言 我国20世纪60年代,需建造万吨级贮油罐,当时有两种类型,一为钢罐,一为钢筋混凝土罐。由于钢材不足,当时建造了一些万吨级钢筋混凝土油罐,仅石化部门就建了180多座,其他部门(如电厂)也有的建5000t以上的钢筋混凝土油罐。 钢
服务热线:
产品详情
完成时间:1991年10月
工程地点:南京市金陵石化炼油厂
完成单位:华东工学院(现南京理工大学)
项目主持人及参加人员:吴幼成、朱顺官、欧祥元、焦淑彦
撰 稿 人:吴幼成
1前言
我国20世纪60年代,需建造万吨级贮油罐,当时有两种类型,一为钢罐,一为钢筋混凝土罐。由于钢材不足,当时建造了一些万吨级钢筋混凝土油罐,仅石化部门就建了180多座,其他部门(如电厂)也有的建5000t以上的钢筋混凝土油罐。
钢筋混凝土油罐建成投入使用后,从70年代末期开始,陆续发现了以下一些问题:
(1)罐体由于热胀冷缩,出现渗漏,难以修复;
(2)易受雷击,引发火灾,1978年南京炼油厂318号罐的大火,就是一例;
(3)接地不良,油流静电不易导出,造成静电积累,产生静电火花,引起火灾。
所以,有关部门决定,石化系统的钢筋混凝土油罐报废停用,在适当的时机进行拆除。1991年10月这两座万吨级钢筋混凝土油罐的爆破拆除在国内还刚刚开始,就受到主管部门和业务部门的高度重视
万吨级钢筋混凝土油罐的爆破拆除和机械拆除两种方法的比较见表1。

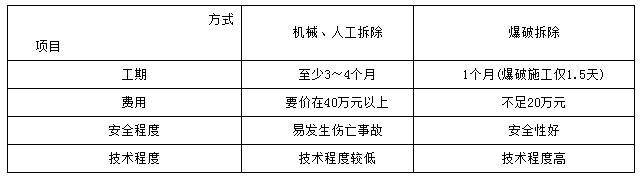

表1机械、人工拆除与爆破拆除的比较
注:两个油罐的容积分别为:316号油罐1万m3,317号油罐1.5万m3。
2工程概况
2.1 自然条件和周围环境
两座钢筋混凝土油罐位于山谷地区,是金陵石化炼油厂的心脏部位,一级禁火区。工程用炸药约0.5t,在此进行大规模的爆破,必须小心、慎重,决不能出一点差错。

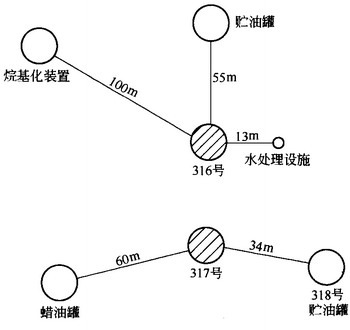

需爆破拆除的316号罐,1万m3,内有残油1000t以上;317号罐,1.5万m3,内有残油2000~3000t以上。两罐的周边环境见图1。
取残油在靶场试爆,发生了爆炸起火,因此,实施爆炸作业时,要特别注意防止发生爆炸起火。

2.2油罐结构

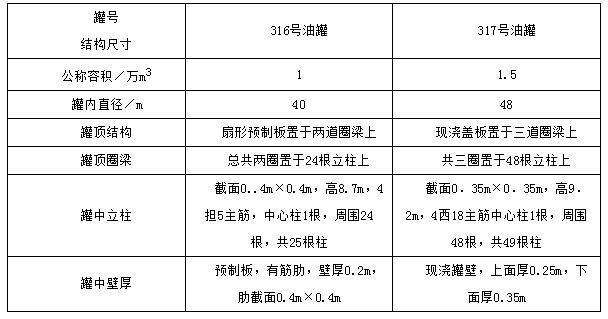

油罐结构见表2。

3工程要求与方案选定
3.1工程要求
爆破使罐体结构松散,塌陷5.0m,便于清除。要求一次成功,确保安全。
3.2方案选定
3.2.1采用水压爆破法破碎罐体
将炸药置于待爆破解体并充满水的容器中,炸药品种,药包形状、数量、个数和置于万吨级钢筋混凝土油罐爆破拆除综述水中的位置应根据结构物的形状、结构、破坏要求,环境所能承受的爆破危害程度,爆后排水、防污染能力,环境的防火要求等加以决定。
3.2.2采用偏炸技术和设置水压药包群
由于受爆炸环境的限制,水压爆破药量较大,采用偏炸技术,以获得偏炸相反方向的减振效果。
由于油罐直径大,单一药包的水压爆破不能达到较均匀的解体,因此采用了水压药包群瞬发起爆,经过合理计算、配置,取得了较满意的爆破效果。
3.2.3采用多点分散炮孔松动爆破、炮孔加强爆破
对罐顶圈梁、顶盖、外圈柱和部分罐壁采用多点分散炮孔松动爆破;中心立柱则采用炮孔加强爆破,确保罐体下塌。
3.2.4起爆顺序
(1)水压药包群和罐壁炮孔瞬发;
(2)延时75ms起爆外圈柱、梁和顶盖;
(3)延时150ms,起爆中圈柱、梁、盖:
(4)延时225ms,起爆内圈柱、梁、盖;
(5)最后延时300ms,起爆中心柱及辐射梁、盖。
3.2.5安全措施
为确保万无一失,采取了以下安全措施:
(1)选用了高度安全、可靠的新型起爆材料;
(2)对爆破体和周边保护对象做了适当的防护遮挡;
(3)准备了移动式和固定式灭火设备及其他应急处理手段。
4爆破效果
爆破后两座油罐破碎均匀,坍塌彻底,周围设施和保留罐体安然无恙,达到了预期的效果。
更多工程
完成时间:2001年1月~2002年12月 完成单位:北京工业大学、中国矿业大学(北京校区) 项目主持人及参加人员:刘运通、高文学、刘殿书、陈寿峰、陈福盛、万元林、王顺雨 撰稿人:高文学、刘运通 1 引言 在城市建(构)筑物拆除工程中,往往会遇到高度大、直径也大的筒形钢筋混凝土结构,对于这些高宽比接近1或小于1的大型群体筒形结构的爆破拆除,目前对其控制爆破的设计原理和方法还缺乏系统研究。结合密云水
完成时间:1990年、1996年 完成单位:北京科技大学、长沙矿冶研究院、首钢矿业公司水厂铁矿、本矿南芬露天铁矿、马鞍山矿山研究院 项目主持人及参加人员:于亚伦、高晓初、胡光荣、王德胜、璩世杰、孙仲、吴从师、王鹤年、宫永军、王林、龚敏、邢洪义、徐风彩 撰稿人:于亚伦 1项目介绍 本研究分为两部分:邻近边帮大孔径(φ250mm)预裂爆破技术的研究和高台阶靠帮预裂-减振爆破技术(310mm)的研究。
摘要:在爆破拆除环境复杂、被拆除物变形、倒塌方向受到限制的条件下,爆破切口的参数、形状及位置、合理的爆破参数、准爆的起爆网路、认真细致的爆破拆除组织施工和可靠安全的防护措施,对保证爆破拆除烟囱倒塌方向与设计方向一致及周边保护物得到保护不受破坏有着重要意义。关键词:变形烟囱;定向倒塌;爆破切口;爆破参数;起爆网路;防护措施l工程概况根据《2012年宁波市砖瓦行业落后产能专项整治行动实施方案》 (甬淘
完成时间:1991年10月工程地点:南京市金陵石化炼油厂完成单位:华东工学院(现南京理工大学)项目主持人及参加人员:吴幼成、朱顺官、欧祥元、焦淑彦撰稿人:吴幼成 1前言 我国20世纪60年代,需建造万吨级贮油罐,当时有两种类型,一为钢罐,一为钢筋混凝土罐。由于钢材不足,当时建造了一些万吨级钢筋混凝土油罐,仅石化部门就建了180多座,其他部门(如电厂)也有的建5000t以上的钢筋混凝土油罐。 钢
完成时间:1999年12月 完成单位:上海消防技术有限公司、上海海上救助打捞局 项目主持人及参加人员:程才林、王伟平、张正平、张凤林、刘文广、程荣明 撰稿人:程才林 1沉船概况和工程环境 中海(集团)货轮公司所属“长宇”轮总长161.50m、宽22.00m、型深13.00m,是一艘载量16000t的艉机型货轮。1999年7月18日因事故沉没于南通天生港附近长江中心航道北侧约5000m处,沉船点距北
2016年11月16日在中石油科技部、中石油管道局、中石油西部管道公司、石油管工程技术研究院、吐哈油田公司、北京理工大学、解放军理工大学等单位的共同见证下,中石油进行了“国家重点实验室管道断裂试验场”揭牌仪式,并观摩了由新疆环疆爆破工程有限公司承揽的中国石油管道全尺寸断裂试验爆破工程。 新疆环疆爆破工程有限公司在争取到该项任务后,积极与前进民爆股份有限公司合作,前进公司技术人员经过百余次试验按
